Qué es un cronograma de las actividades del proyecto
Un cronograma de las actividades del proyecto es una herramienta de gestión que permite organizar y visualizar las tareas que deben realizarse en un proyecto, así como su duración y secuencia. Es una representación gráfica de las actividades a lo largo del tiempo, lo que permite al equipo y a los interesados tener una visión clara de cómo se desarrollará el proyecto y cuándo se completarán las diferentes tareas.

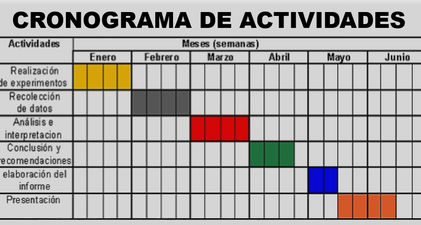

El cronograma del proyecto suele representarse en forma de diagrama de Gantt, que es una barra de tiempo que muestra las fechas de inicio y finalización de cada actividad. También puede incluir información adicional, como hitos o eventos clave, dependencias entre tareas y recursos asignados a cada actividad.
Este cronograma es una herramienta fundamental en la planificación y seguimiento del proyecto, ya que permite identificar posibles retrasos, gestionar los recursos de manera eficiente y realizar ajustes en caso de que sea necesario. Además, proporciona una referencia para el equipo y los interesados sobre el progreso del proyecto y la fecha estimada de finalización.
Contenido
Diseñando un cronograma de actividades eficiente para tu proyecto
En el mundo del desarrollo de proyectos, contar con un cronograma de actividades eficiente es fundamental para asegurar el éxito y la eficacia en la ejecución de las tareas. Un cronograma bien diseñado permite organizar las diferentes actividades de manera ordenada y establecer plazos realistas para su cumplimiento.
Para crear un cronograma efectivo, es importante seguir algunos pasos clave. En primer lugar, es necesario identificar todas las actividades que formarán parte del proyecto. Esto implica detallar cada tarea específica que se debe realizar, desde la investigación inicial hasta la implementación final.
Una vez que se tienen todas las actividades identificadas, es el momento de establecer las fechas de inicio y fin para cada una. Es importante ser realista y considerar factores como la disponibilidad de recursos, la complejidad de las tareas y las dependencias entre actividades. Utilizando herramientas como el formato HTML, es posible crear un cronograma visualmente atractivo y fácil de entender.
Un elemento clave en la creación de un cronograma eficiente es la asignación de recursos. Para cada actividad, es necesario determinar qué recursos humanos y materiales se requerirán y en qué cantidad. Esto permitirá identificar posibles cuellos de botella y actuar preventivamente para evitar retrasos en el proyecto.
Además, es importante establecer hitos o puntos de referencia en el cronograma. Estos hitos representan momentos clave en el proyecto y sirven como indicadores de progreso. Al establecer hitos, se pueden tomar decisiones informadas sobre el cumplimiento de los objetivos y realizar ajustes si es necesario.
Otra estrategia útil para diseñar un cronograma de actividades eficiente es utilizar la técnica de la ruta crítica. Esta técnica consiste en identificar las actividades que tienen un impacto directo en la duración total del proyecto y que no pueden ser retrasadas sin afectar el resultado final. Al identificar la ruta crítica, se pueden asignar recursos adicionales o reprogramar actividades para garantizar que el proyecto se mantenga en el tiempo establecido.
Entendiendo el cronograma de actividades: ejemplo incluido
El cronograma de actividades es una herramienta fundamental en la gestión de proyectos, ya que permite organizar y programar todas las tareas necesarias para alcanzar los objetivos establecidos. En este artículo, vamos a explicar de manera detallada cómo entender y utilizar un cronograma de actividades, y para ello, incluiremos un ejemplo práctico.
Antes de entrar en detalles, es importante destacar que un cronograma de actividades se representa gráficamente, generalmente en forma de diagrama de Gantt. Este diagrama muestra las tareas a realizar, su duración, las fechas de inicio y fin, y las dependencias entre ellas.
Imaginemos que tenemos un proyecto de construcción de una casa y queremos crear un cronograma de actividades para planificar todas las etapas del proceso. A continuación, presentaremos un ejemplo de cómo podría verse este cronograma:
1. Etapa de diseño:
- Definición de requisitos y especificaciones de la casa (2 semanas)
- Elaboración de planos arquitectónicos (4 semanas)
- Aprobación de planos por parte del cliente y las autoridades (1 semana)
2. Etapa de preparación del terreno:
- Limpieza y nivelación del terreno (1 semana)
- Excavación para cimientos (2 semanas)
- Instalación de sistemas de drenaje (1 semana)
3. Etapa de construcción:
- Construcción de cimientos y estructura (6 semanas)
- Instalación de sistemas eléctricos y de plomería (4 semanas)
- Colocación de paredes y techos (4 semanas)
- Instalación de ventanas y puertas (2 semanas)
4. Etapa de acabados:
- Instalación de pisos y revestimientos (3 semanas)
- Pintura y acabados de paredes (2 semanas)
- Instalación de muebles y accesorios (2 semanas)
5. Etapa de finalización:
- Limpieza final y revisión de detalles (1 semana)
- Entrega de la casa al cliente (1 semana)
Este es solo un ejemplo simplificado, pero demuestra cómo un cronograma de actividades puede ayudar a visualizar y organizar todas las tareas de un proyecto. Además, es importante tener en cuenta que este cronograma es flexible y puede ajustarse a medida que avanza el proyecto, teniendo en cuenta imprevistos o cambios en los requerimientos.
¡Organiza tu proyecto con un cronograma eficiente!
